INFORME SEMANAL – VISITA REALIZADA 3/12 y 10/12
Albañilería

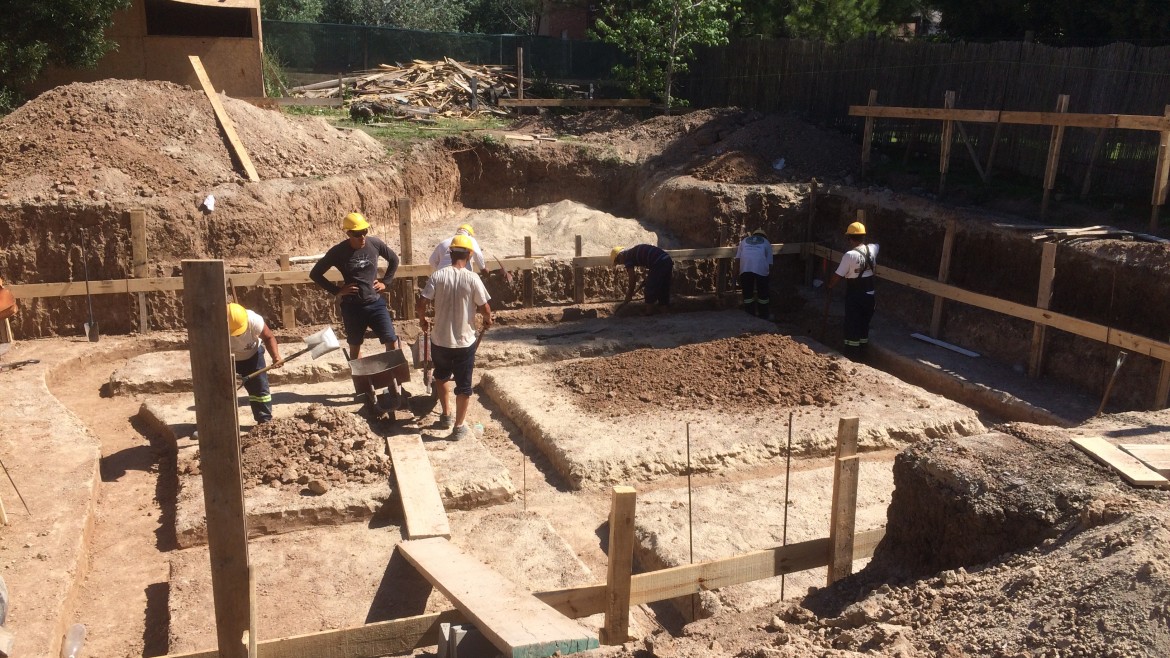

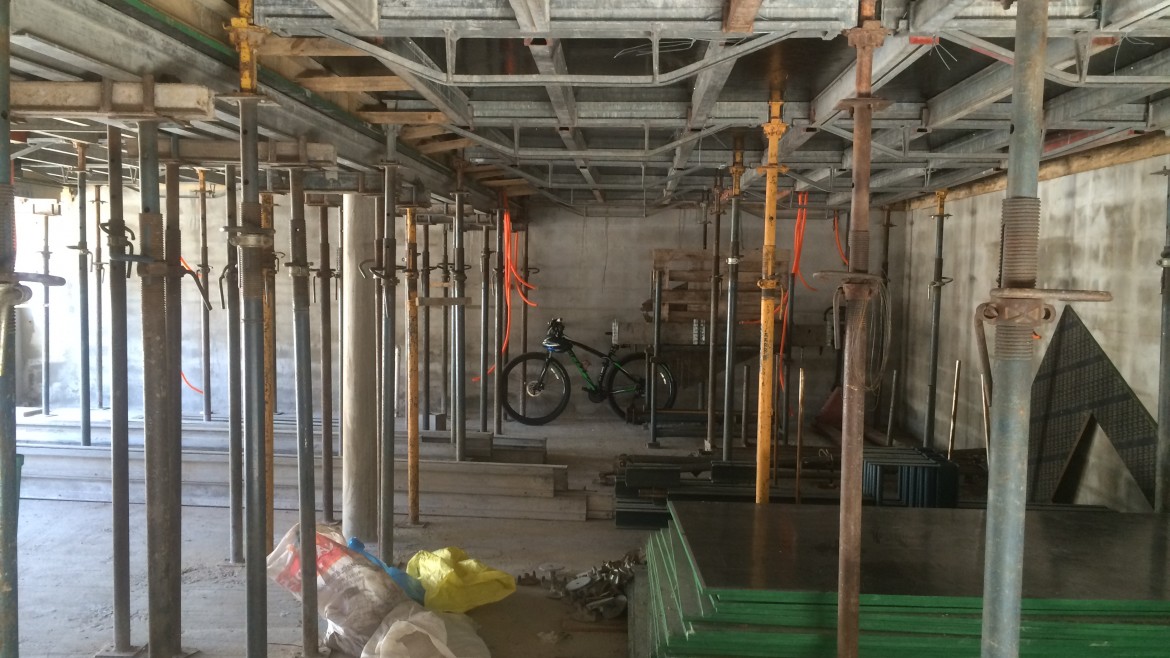

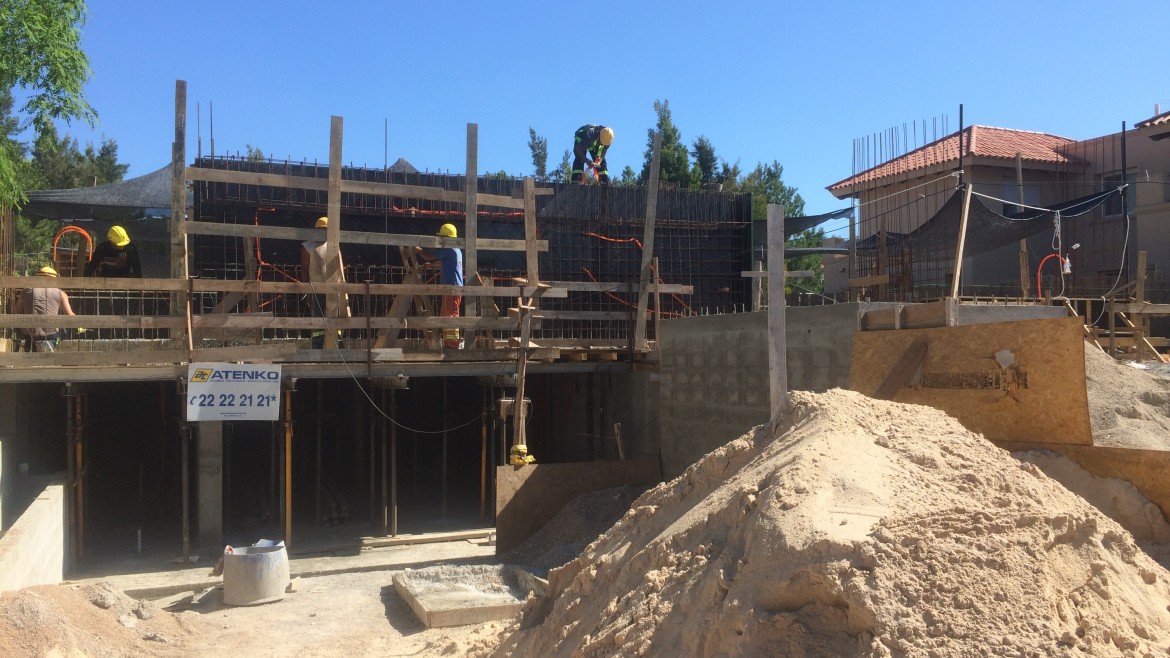

- La primer semana de diciembre queda todo pronto para el llenado de la losa de planta baja, encofrado, armadura posicionada y pases para eléctrica y sanitaria.
- Martes 8 de diciembre se llena la losa de planta baja y contrapisos del sector living y comedor.

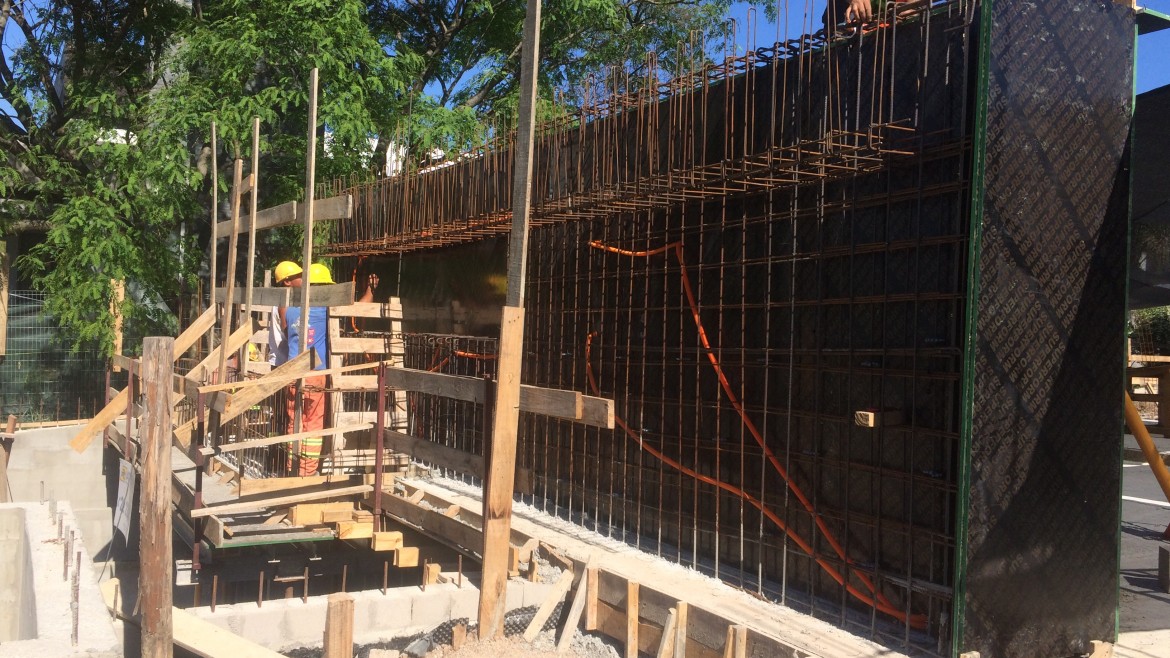

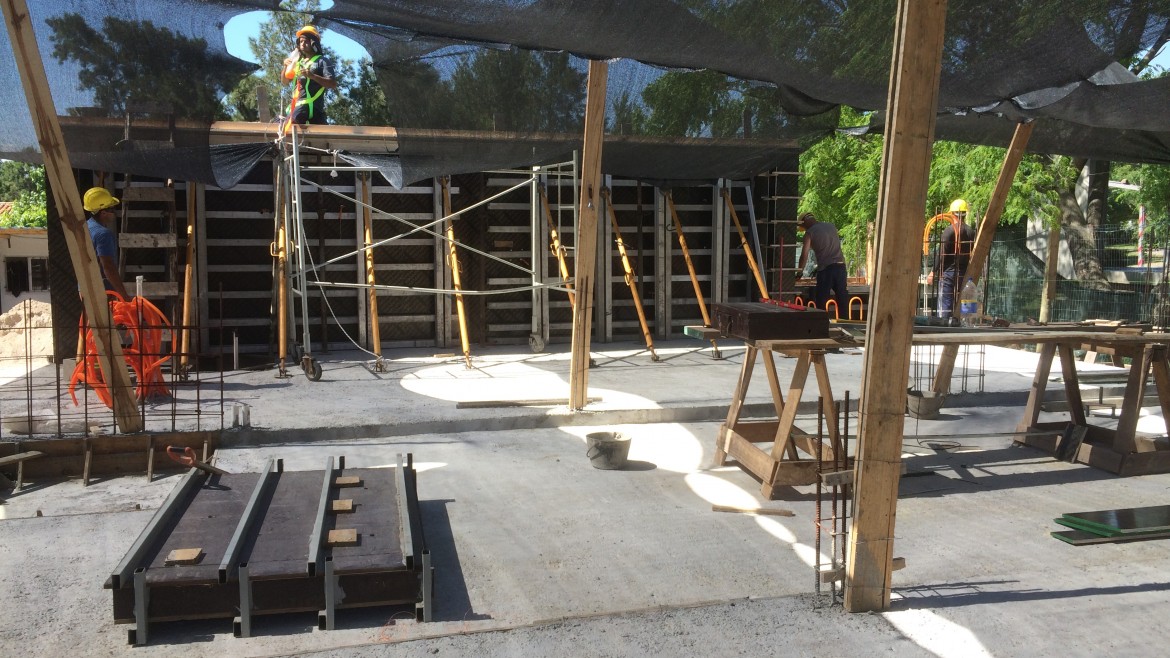

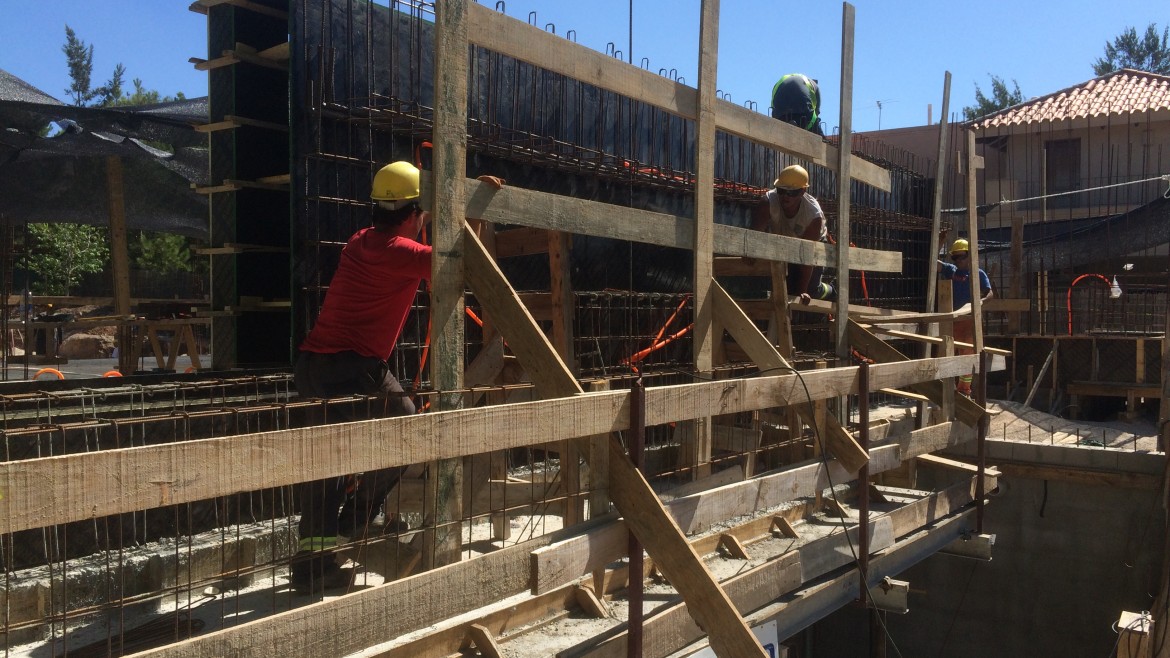

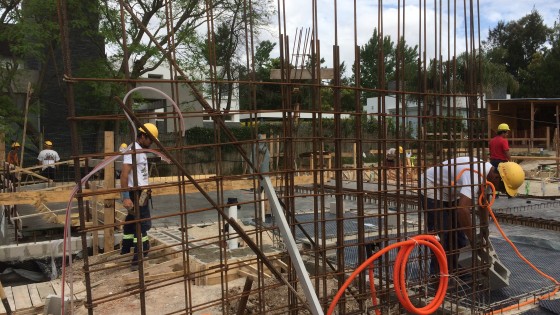

- Se comienza con el encofrado y armado del muro de hormigón de fachada en seco de cocina. También se trabaja en el armado de los pilares pantallas del sector de escritorio.

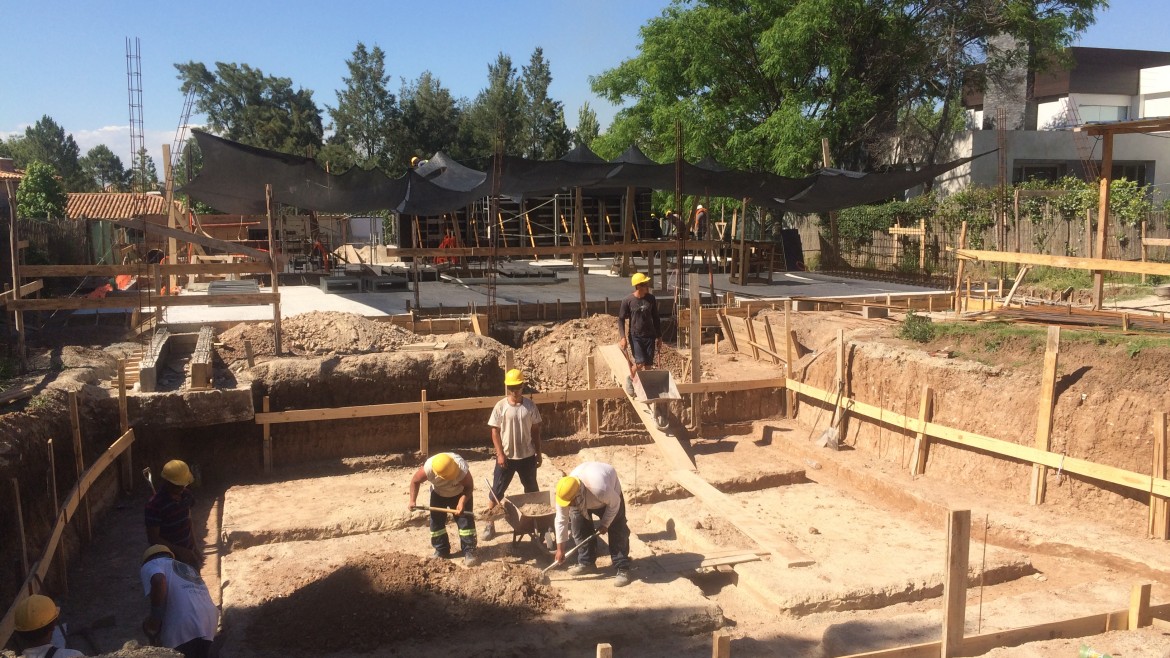

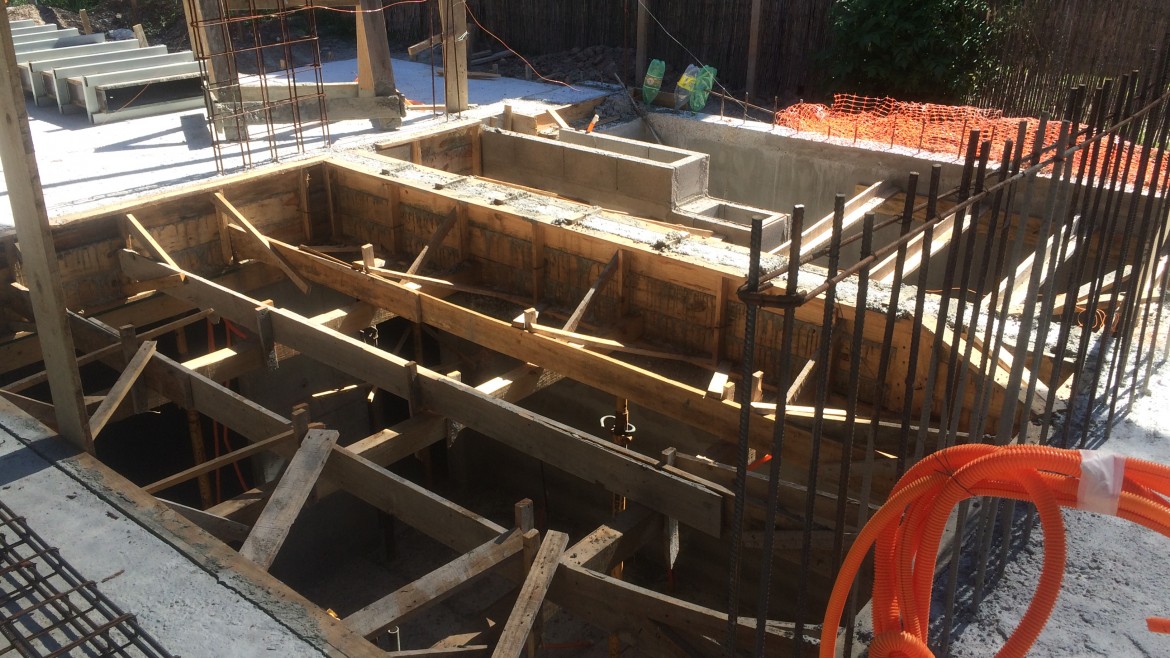

- Se comienzan con los replanteos de la estructura de piscina en el sector profundo, dejándolo pronto para llenar antes de la licencia.
Eléctrica
- Se realizan todas las previsiones que van a quedar embutidas en el hormigón armado, tanto en la losa de planta baja como en los muros.
Sanitaria
- Se deja pronta la instalación de desagües de primaria de los baños de planta baja, tanto el toilette como el baño completo que se encuentra en el escritorio
Previsiones
- Se preve pare el jueves 18 el llenado de losa de piscina del sector profundo.
Comentarios Generales
- El dia jueves 10 de diciembre se le envía la cliente opciones de escalera principal, se esta a la espera de respuesta.
- Se incremento el personal en obra ya que comienzan a realizarce mayor cantidad de tareas en simultaneo.
